当前位置:首页 > 图书馆信息 > 技术 > 正文
光伏电站选址工作中的几点心得体会
发表于:2014-12-17 16:55:17
   随着光伏电站越建越多,光伏电站的选址工作越来越受重视,找个好地方也越来越难。一般业主看到一块差不多的地方,就会找专业的技术人员帮他看一下是否适合做光伏?能做多大容量?

          现场选址工作划分成三步,如下表。

步骤

工作阶段

工作内容

说明

第一步

去现场前准备工作

与业主进行简单沟通

了解项目场址的地点等情况

了解当地相关的光伏政策

是否能拿到备案规模指标,是否有补贴

室内的宏观选址

场址地貌概况,资源概况,收益概况

准备软硬件

GPS、Google地球、坐标转换软件、CAD

第二步

现场踏勘工作

山体的山势走向

东西走向,附近无其他山体遮挡

坡度大于25°的一般不考虑

太陡时施工、后期运维、水土保持都有难度

基本地质条件

有一定的土层厚度

场址范围、场内地质情况

全面观察,避免场址内有冲积沟、敏感物

第三步

踏勘后续工作

确定场址面积

利用Google地球,一般50~100MWp较好

确定接入的变电站

电压等级、容量、距离

确定场址地类

拜访一下当地的国土、林业部门,避免场址不可用

 下面详细解释一下。



1、去现场前需要做的准备工作


          光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。因此,去之前一定要把准备工作做好。

          首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。常问的几个问题:1)项目场址的地点,有经纬度最好了;2)场址面积大概多大,计划做多大规模;3)场址大概是什么地貌;4)场址附近是否有可接入的升压变电站,多大电压等级。虽然这些问题业主大部分都回答不了,但感觉这点非常重要!

          沟通之后,第一个要准备的,就是了解当地相关的光伏政策。比如,国家给该省的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策,尽量多了解一些。如果能了解到项目所在地是否有建成项目,收益如何?是否有在建的项目,进展到什么程度,就更好了。

          其次,如果可以的话,最好能做一个室内的宏观选址。如果业主能提供项目地点的经纬度,就利用Google地球,看一下周边的地形地貌,对场址情况做到大概心里有数。再查看一下当地的太阳能资源,可以从NASA或Meteonorm等获得当地太阳能资源的各月总辐射量,计算出发电量,并按大致的投资水平估算一下项目的收益。基本掌握了项目收益情况后,要跟业主把情况简单沟通一下,让对方心里有底。

          最后,要准备软硬件。一般会带上手持GPS、装有Google地球、高斯坐标转换软件和CAD的笔记本。另外,一套耐磨耐刮的衣服和舒适的运动鞋也是必不可少的。

          2、现场踏勘工作

          平坦的场址相对简单,就用山地场址说几个需要注意的问题。

          1)观察山体的山势走向,是南北走向还是东西走向?山体应是东西走向,必须有向南的坡度。另外,周围有其他山体遮挡的不考虑。可以按两个山体距离高于山体高度3倍以上来粗略估计。

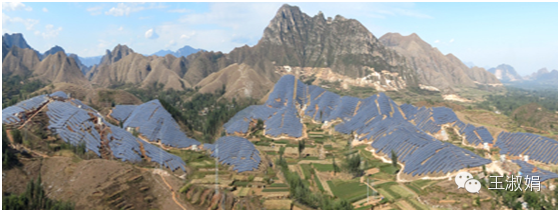

          2)山体坡度大于25°的一般不考虑。山体坡度太大,后续的施工难度会很大,施工机械很难上山作业,土建工作难度也大,项目造价会大大提高。另外,未来的维护(清洗、检修)难度也会大大增加。同时,在这样坡度的山体上开展大面积的土方开发(电缆沟),水土保持审批可能也过不了。但也有在特别陡的山上做的(如下图),个人认为是个失败案例。

          3)基本地质条件。虽然准确的地质条件要做地勘,但可以大概目测一下,最好目测有一定厚度的土层。也可以从一些断层或被开挖的断面,看一下土层到底有多厚,土层下面是什么情况。如果是目测半米一下是坚硬的大石头,那将来基础的工作量就会特别大。有些情况是肉眼就可以看到的,比如地貌是裸露岩石的不能用,否则平整工作量太大!下图这种场址是绝对不能用的。如果不把表面的大石头都清理干净,哪天滚下来砸着板子怎么办!

          上述几个问题解决后,用GPS围着现场几个边界点打几个点,基本圈定场址范围。同时,要从各角度看一下场址内的地质情况。因为光伏场址面积太大了,从一个边界点根本看不了全貌,很可能会忽略很多重要因素。这些重要因素包括:

          1)冲积沟。某次选址,看场址西南边是特别平坦在附近看了看,觉得基本都一样,就没往东北角走。后来发现,东南角是个非常大的冲积沟。

          2)敏感物。比如说坟头。经常能在备选的光伏场址内看见坟头,如果圈进来可能会非常麻烦,甚至造成工期延误。另外,还有农民自己开荒的地,一两个快倒塌的小房子,羊圈和牛圈……这块地没用也就没有管,一旦有人用,就会有人来要赔偿。

          3、踏勘后续工作

          1)确定场址面积。将现场打的点在Google地球上大致落一下,看一下这个范围内场址内及其周围的卫星照片,同时测一下面积,大概估计一下可以做的容量。一般50~100MWp是一个比较好的规模,也就是1~3km2。

          2)确定接入的变电站。根据场址面积大致估计出规模以后,就要想用多大的电压等级送出。要调查一下,距离项目场址最近的升压变电站电压等级、容量,最好能拿到该变电站的电气一次图,确定一下是否有剩余容量可以接我们的项目。如果可以接入,要看一下距离有多远,输电线路的造价也很高,如果项目规模不大,送出又远,那经济效益就可能不那么理想。

          3)确定场址地类。上述工作都做好以后,就要去国土局在二调图上查一下场址的地类。现在二调图用的一般都是80坐标系三度带坐标。所以,要先将GPS打的经纬度坐标转换成80三度带坐标,带到国土局和林业局查一下。去国土和林业查一下是非常必要的。往往一块场址那里都好,就是地类是不能用的。如果盲目开展后续工作,会造成很多浪费。另外,很多时候,看着是荒地,在地类图里面是农田;看着没有树,在地类图里面其实是公益林。

          除了地类,如果有可能,最好跟当地政府了解一下场址周边的规划。

          1、场址面积太小

          这是场址被否的最主要因素。因为光伏项目的占地比较大,50MW的项目,大概需要1.5平方公里的可利用土地,相当于200多个球场面积。很多时候,业主眼睛遥望远方,非常兴奋大手一挥,说“你看,这一大片地都是!”我在周边打了坐标点,回去一算,勉强做10MW吧,这个场址就这样被否了……场址面积不够,是最容易犯的一个问题。

          2、地形地势不对

          有句话叫“只缘身在此山中”。当置身山脚下,虽然能变得清山体大致的走向,但你是无法看清山体的全貌的,只能看清一小部分。因此,很多时候,我们觉得这个山坡就是朝南的,但用Google地球鸟瞰一下,发现大部分是东南、西南方向,甚至有基本朝东或朝西的。另外,也可以看清整地的地貌。(感觉用“Google地球”有一览众山小的感觉,对宏观选址还是非常有用的!)

          另外,业主有时候没有在整个范围看一圈,没有发现山外有山。如果山外有山,那就很容易造成山体的遮挡。

          3、不合适的丘陵地

          做光伏项目的业主,很多是从之前做风电的转过来的。一些小丘陵地地,他们觉得很平缓了(跟风电场址比起来,确实挺缓的)。“非常平,我都能开车上去!”我去了现场一看,眼看是比较平缓,但到了场址一看,全是一个个小山包,有的山包之间甚至有大沟!我曾计算过,如果有一个5°的北向倾角,那阵列间距就要增加50%以上。因此,光伏项目只能用向南的山坡,最多再用一下坡度不大的、向东或者向西的山坡。如果全是一个个小山包,那阵列该有多分散,一分散,所有的投资都要增加。所以,光伏电站的场地,最好是连绵成片的山体。
